双层龙骨体育运动木地板结构怎么安装?
2017/8/15 10:57:47 点击:
熟知运动木地板的客户都知道,运动木地板结构众多,有单层龙骨结构,双层龙骨运动木地板,主辅龙骨等结构,甚至还有钢结构,不同结构运动木地板在安装上必然有区别,小编今天就双层龙骨结构运动木地板的安装工艺和施工流程做个简单介绍!
双层龙骨结构的运动木地板施工工艺 :
欧氏双龙骨结构木地板 咨询热线
13716001635
1、对地面的基本要求:
(1)场地基础应按设计要求做防水处理(由土建单位完成)。
(2)基础面要求基本平整,表面不起砂(由土建单位按设计要求完成)。
(3)找平层表面平整度误差≤3mm(用2m直尺和楔型塞尺检查);整个场地标高误差±5cm。
(4)水泥基础面应干燥,湿度不应大于10%;地面清洁干净,无任何杂物。
(5)按设计要求安装好各种器械预埋件。(指安装在水泥地面基层的部分)
(6)地面若设计有线槽、管线等,应事先提供图纸及相应的书面说明。
2、土建地面预留标高:180mm。
一、 施工现场交接
为了保证地板的安装质量在入场开工前由甲方提供标准基准线(±0),由我方人员按基准线进行场地水平误差检测,场馆的水泥基面二米靠尺水平正负误差不得大于3mm。
二、 场地清扫 进场前首先对场地进行清扫,铲除水泥砂浆虚浮物备用。
三、 仪器找平 按照甲方要求的正负零对场馆水泥基础面用水准仪进行找平,查出高低差值。
四、 放基准线 按照施工设计图纸每400mm×400mm中心线距放出木龙骨安装线。
五、 找基准点 用水准仪以约3m左右在橡胶弹性找平垫处确定水平±0后进行找平。
六、 安放下龙骨
下龙骨按照400mm中心间距安放在橡胶找平垫上,两条龙骨接头端部应安放在橡胶垫上,未在橡胶垫上的两条龙骨的结合部的下端应增加木垫块进行加固。
七、弹性橡胶垫安装
在下龙骨上以橡胶找平垫位置为基准,每间隔400mm安装弹性橡 胶垫,用气钉与下龙骨定固。
八、安放上龙骨
上龙骨间距400mm,上下龙骨成十字交叉型安装,龙骨用自钻丝进行加固,两龙骨端头交界处用气钉进行连接,对龙骨端头锯口应进行防腐处理。
九、龙骨找平
在龙骨预安装完成后,进行第三次**找平,必须将高低误差降至3m水平尺2mm之内,在全部水平达标后方可进行下道工序。
十、安装毛地板
为了使木地板负力均匀,毛地板(毛地板下方填充50mm厚岩棉)直铺安装,毛板与墙边收口处应预留20-40mm伸缩缝。
十一、铺放防潮膜
将地板专用防潮膜按面板铺设方向进行铺展,接缝应避免重叠,接缝应用压敏胶带粘连。
十二、面板安装
在完成上述工作量后,可进行面板安装,对面板应按照地板的长度规格进行合理搭配,验收标准是两边相近的纵逢不得小于10 cm 。 安装面板应使用专用地板钉钉接,钉距不得大于600mm,地板钉应冲入板中,以免影响合缝。 面板的拼合离缝缝隙应不大于2mm,拼缝高低差应不大于1mm。
木地板与墙边收口处应预留20-40mm伸缩缝,伸缩缝裁口处应顺直,宽窄应一致。 如果木地板与墙边无法预留伸缩缝的情况下,可在面板纵向每间隔一米预留2-3mm的伸缩缝。
十三、安装收口木线
因为木地板有遇湿膨胀、遇干收缩的特点,所以各个场所在铺装地板时都要预留伸缩缝,为了使地板与墙体的结合部美观,必须用木线对预留伸缩缝进行封闭处理,木线可采用阴角木线收口。
十四、 竣工清理

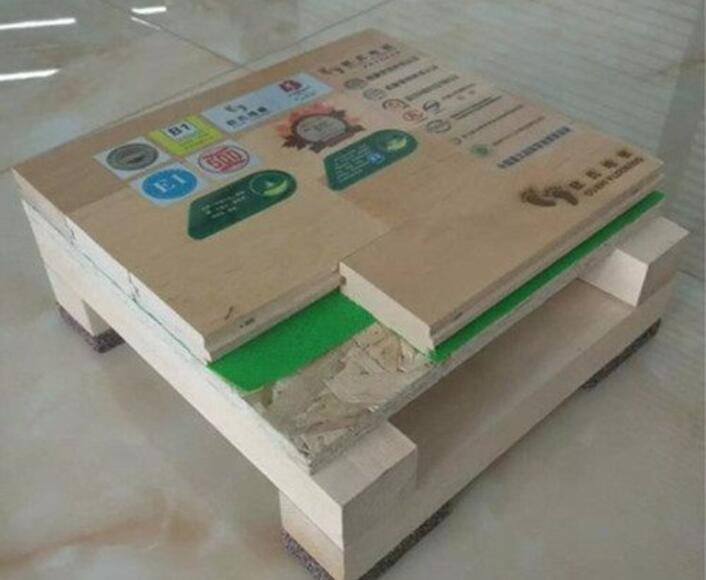

附上双层龙骨结构运动木地板安装施工图:
